建築フォトヒストリー

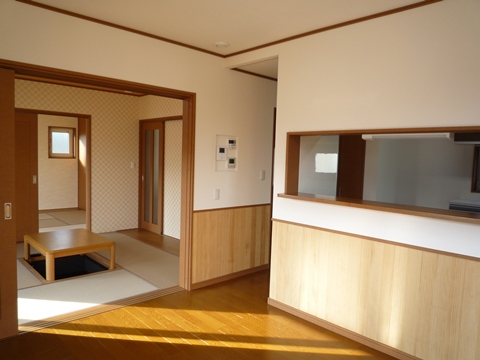

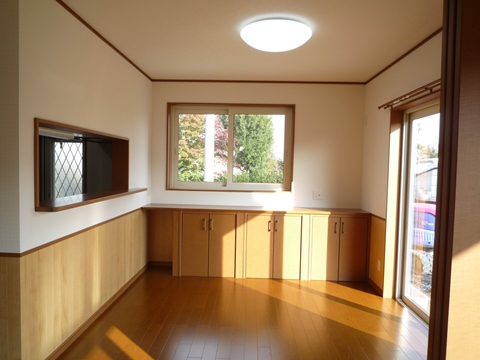

本庄市児玉町/Y様邸

完成写真

2013年11月07日
完成写真
完成おめでとうございます!!  2013.11.10お引渡し

完成写真

2013年11月07日
完成写真

完成写真

2013年11月07日
完成写真

完成写真

2013年11月07日
完成写真

外観

2013年09月29日
外観

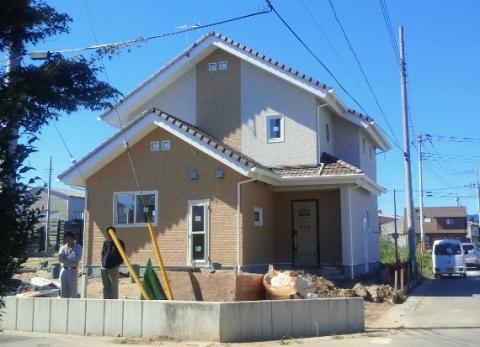

足場解体

2013年09月27日
足場解体

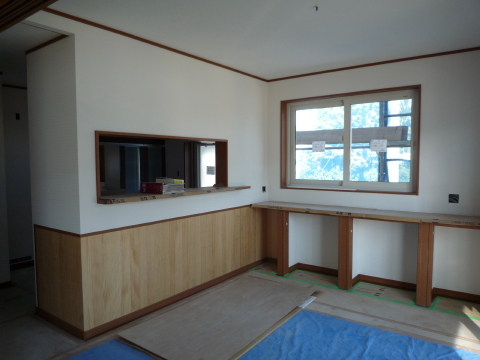

クロス工事

2013年09月19日
クロス工事

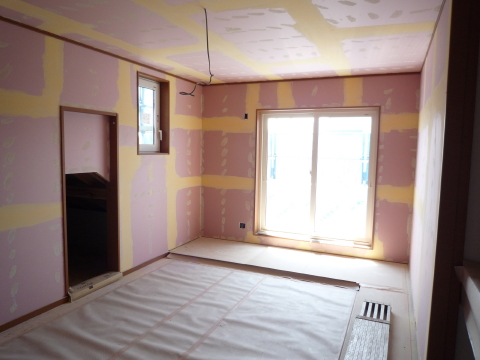

クロス下地

2013年09月19日
クロス下地

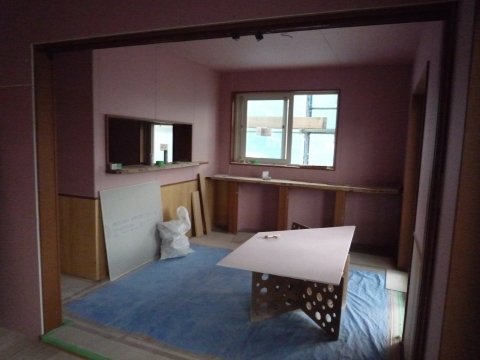

内装壁材

2013年08月30日
内装壁材
ピンクの内装壁材は標準仕様の「ホルムアルデヒド吸収分解せっこうボード」です。「シックハウス症候群」の原因となっているホルムアルデヒドを吸収し、さらに分解します。

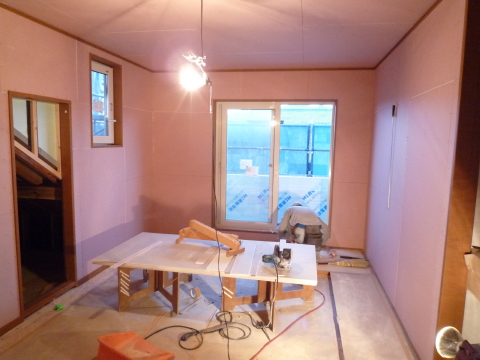

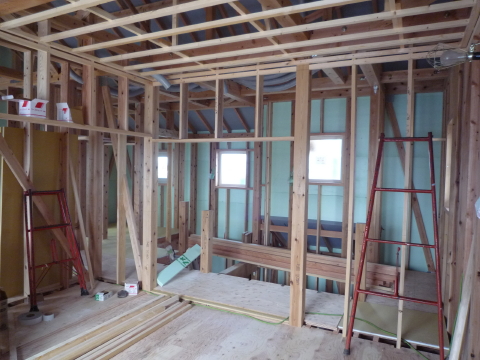

室内工事 2階

2013年08月30日
室内工事 2階

室内工事 2階

2013年07月27日
室内工事 2階

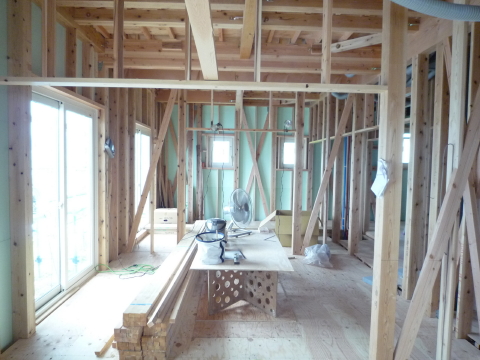

室内工事1階

2013年07月27日
室内工事1階

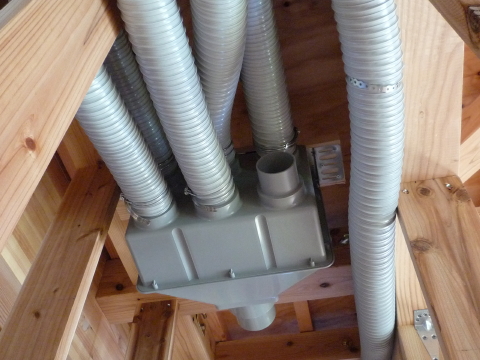

第一種24時間換気の配管

2013年07月27日
第一種24時間換気の配管

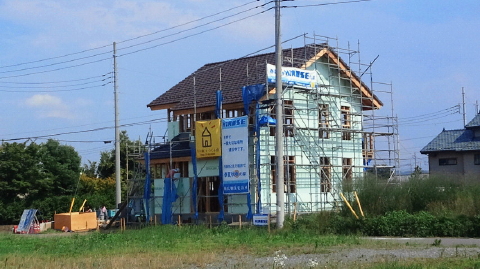

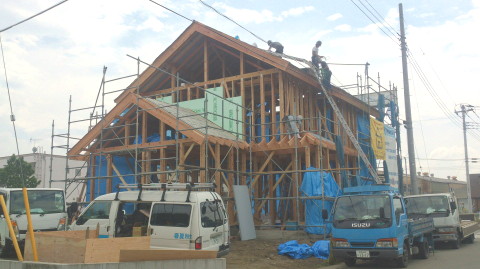

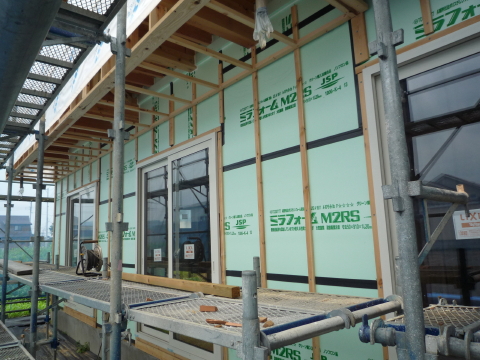

外張り断熱工事

2013年07月27日
外張り断熱工事

外張り断熱工事

2013年07月09日
外張り断熱工事

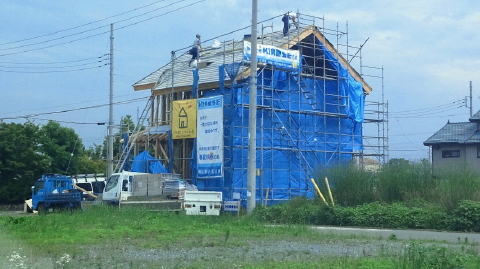

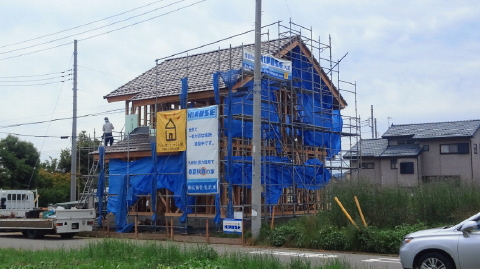

屋根工事

2013年07月06日
屋根工事

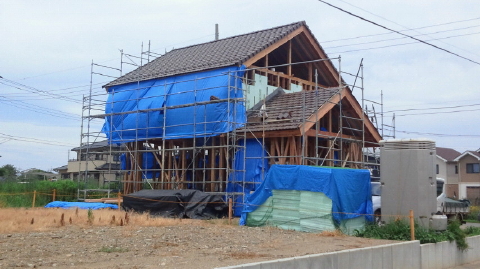

瓦工事ほぼ完了

2013年07月06日
瓦工事ほぼ完了

 外張り断熱工事

2013年07月04日
 外張り断熱工事

屋根工事

2013年07月04日
屋根工事

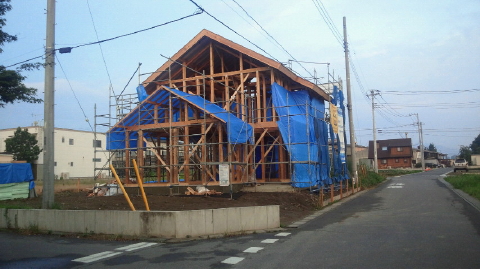

屋根を守る防水シート張り

上棟翌日

2013年07月04日
上棟翌日

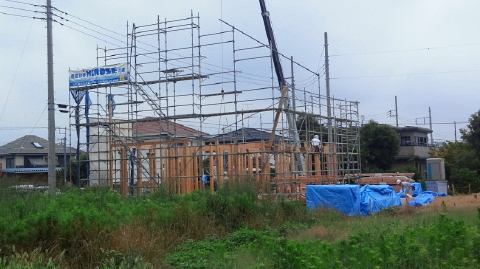

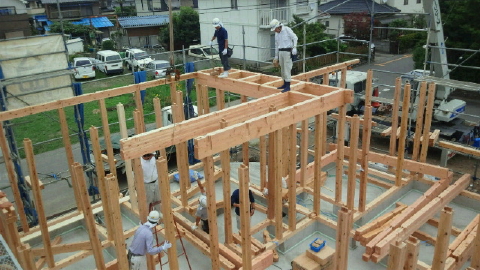

建て方

2013年07月03日
建て方

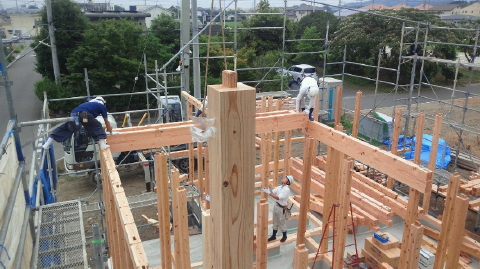

AM8:19の様子

2013年07月03日
AM8:19の様子

建て方

2013年07月03日
建て方

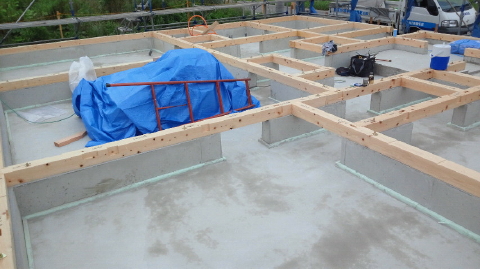

土台敷き

2013年07月02日
土台敷き
土台敷きを行いました。(土台はヒノキ)

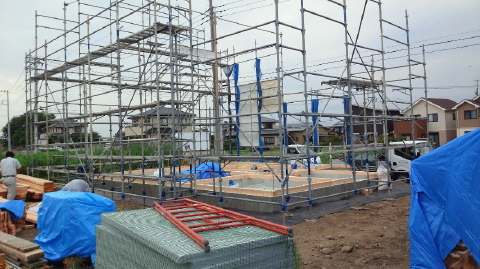

足場設置

2013年07月02日
足場設置

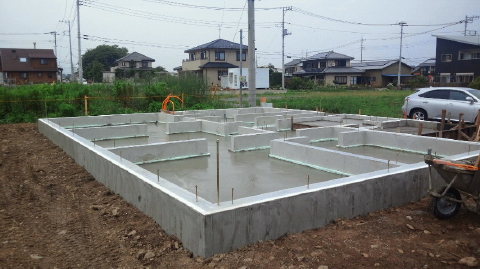

蓄熱コンクリート

2013年07月01日
蓄熱コンクリート
コンクリートを流して、パイプを埋めます。これで底力暖房の蓄熱コンクリートが完成!

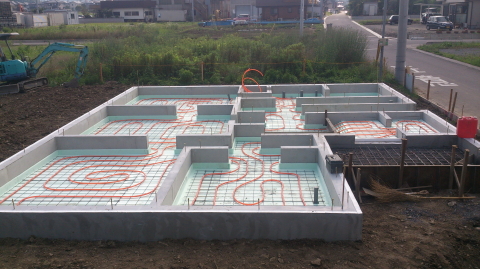

底力暖房 配管

2013年06月29日
底力暖房 配管
底力暖房の配管完了(オレンジのパイプ) 基礎全体に配管してあるのが確認できます。 これが冬に大活躍するんです♪

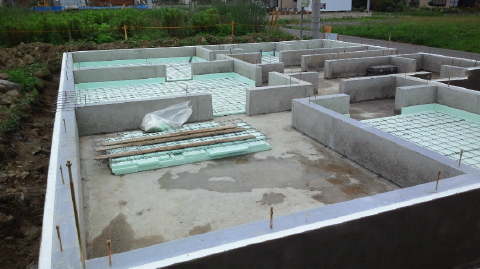

底力暖房 断熱材敷きこみ

2013年06月28日
底力暖房 断熱材敷きこみ
底力暖房用に断熱材を敷きメッシュ配筋を行います。

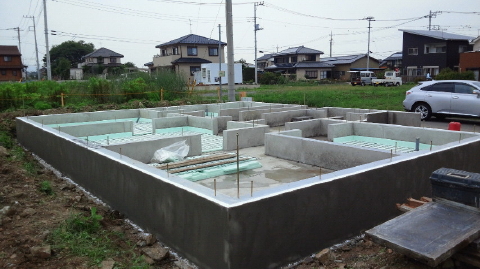

枠バラシ

2013年06月28日
枠バラシ

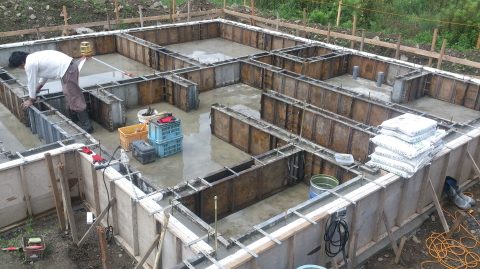

立ち上がりコンクリート打ち

2013年06月25日
立ち上がりコンクリート打ち

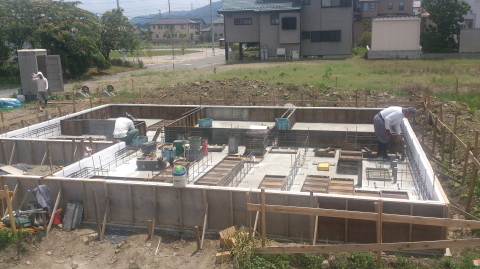

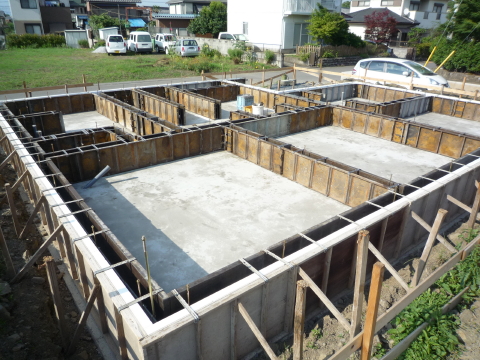

内側仮枠

2013年06月24日
内側仮枠

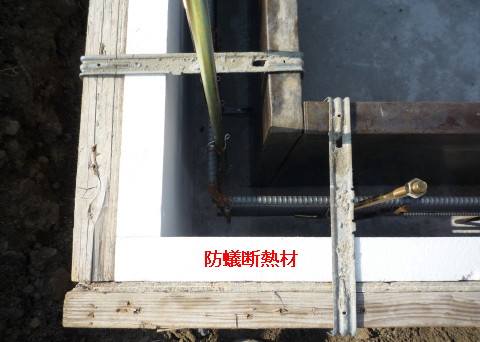

基礎外周部分のアップ写真。白い断熱材は防蟻断熱材です。この枠内にコンクリートを流します。

内側仮枠

2013年06月24日
内側仮枠

内側仮枠

2013年06月24日
内側仮枠
続いて、内側の仮枠の組み立て。

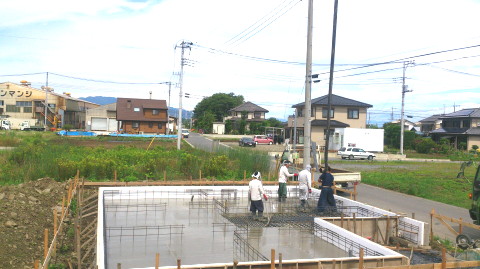

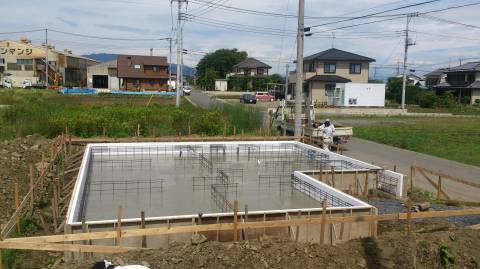

耐圧盤コンクリート打ち

2013年06月22日
耐圧盤コンクリート打ち
表面を均して、耐圧盤のコンクリート打ち完了です。

耐圧盤コンクリート打ち

2013年06月22日
耐圧盤コンクリート打ち
6/21配筋検査に合格したので、コンクリートを流します

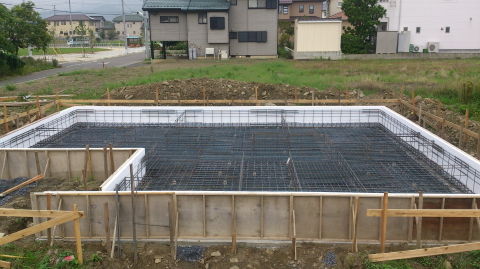

基礎工事 配筋

2013年06月20日
基礎工事 配筋
鉄筋を並べて組み、基礎の骨組みをつくります

基礎工事(根ぎり・砕石)

2013年06月15日
基礎工事(根ぎり・砕石)

地鎮祭

2013年06月09日
地鎮祭
